“市委、市政府高度重視生活垃圾處理設施的規劃、建設工作,要求各地政府按照《上饒市垃圾處理專項規劃(2017-2035)》的要求,全力推進我市規劃新建的7座生活垃圾焚燒發電項目,并對推進情況進行周調度、周通報以及不定期督查。截至目前,市本級、弋陽縣、婺源縣生活垃圾焚燒發電廠已開工,正抓緊建設中;萬年縣生活垃圾焚燒發電廠已點火試運營。
全市生活垃圾焚燒發電項目推進情況周報(11月16日—11月22日)
1 上饒市生活垃圾焚燒發電項目
(一)項目概況

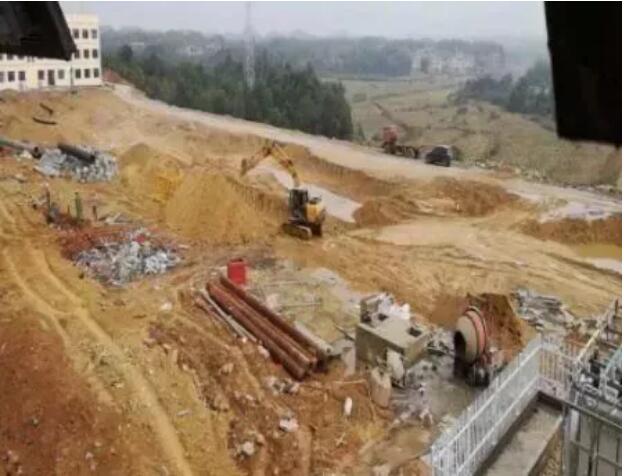

項目位于經開區聯勝村后畈水庫東側,設計處理規模近期1500噸/日,遠期達到2300噸/日。服務范圍包括信州區、廣豐區、上饒縣、玉山縣,靈山、三清山風景區的生活垃圾以及鉛山縣、橫豐縣靠近項目廠址的部分鄉鎮。2018年2月項目正式開工建設,計劃在2020年2月點火試運營。
(二)進展情況

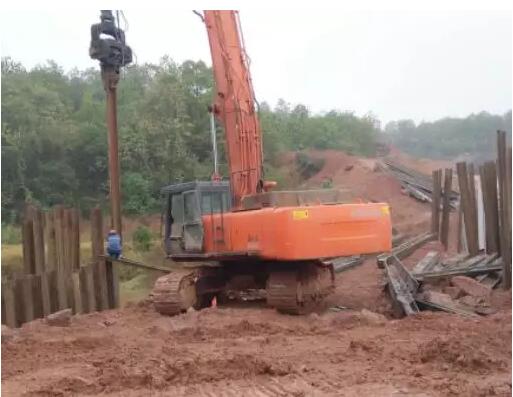

1、主廠房孔樁已全部澆筑完成;
2、臨建設施已搭建完成,正在收尾工作;
3、正在澆筑廠區物流通道道路水泥路面;
4、已完成安裝九房小橋預制橋梁;
5、進場道路及廠區土石方已全部平整到位;
6、廠區各建筑單體正在施工;
7、施工便道鋼板樁施工;
8、廠區循環水管土石方開挖,焊接,埋填;
9、塔吊基礎施工。
(三)下步計劃
1、辦理項目建設工程規劃許可證;
2、辦理施工許可證;
3、項目外線倒送電接入系統報告市、省國網審批;
4、2018年10月30日完成辦公臨建并完成樁基施工;
5、2018年12月主廠房、辦公樓及宿舍樓基礎開挖;
6、2018年12月主廠房基礎完成50%;辦公樓及宿舍樓主體完成50%;
7、預計2020年2月點火試運行。
2 萬年縣生活垃圾焚燒發電項目
(一)基本情況

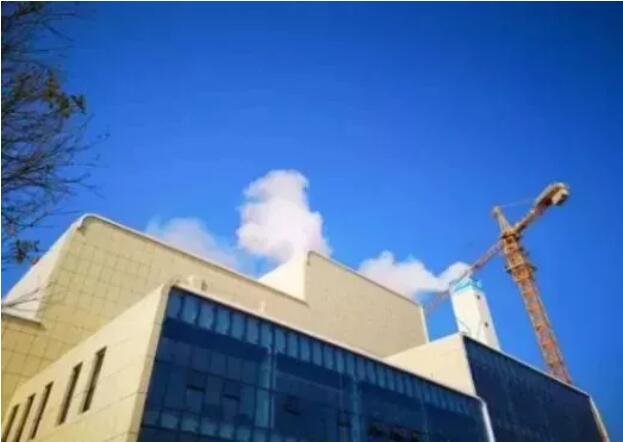

項目位于萬年縣石鎮鎮鳳巢工業園錦繡路北側,設計處理規模為500噸/日,服務范圍包括萬年縣全域及鄱陽縣蘆田鎮、饒埠鎮等,于2017年9月開工建設,現已點火試運營。
(二)項目進展
1、2017年7月-8月份,場地平整、臨時圍墻及工棚建設;
2、2017年9月-10月份,樁基施工完成;
3、2017年11月份,樁基檢測,土方開挖,基礎施工;
4、2017年11月-2018年5月,主廠房及附屬用房施工,并根據安裝條件進行設備安裝;
5、2018年5月,主廠房土建結頂,所有附屬用房土建完成;

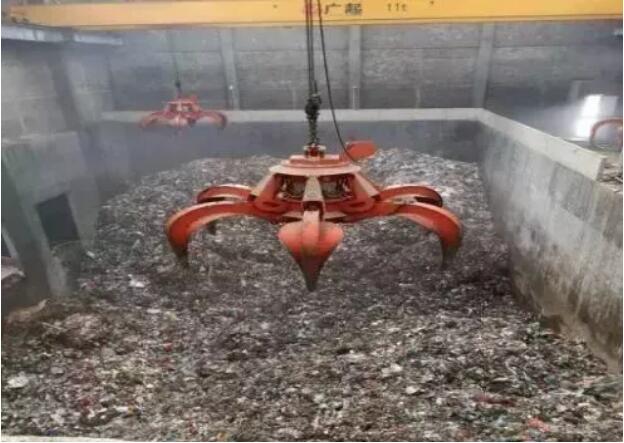

6、2018年6月底,垃圾庫具備垃圾入庫條件;
7、2018年7月底,35KV電力輸出線路建設完成;
8、2018年8月底變壓器安裝已經完成;
9、2018年9月底具備倒送電條件;

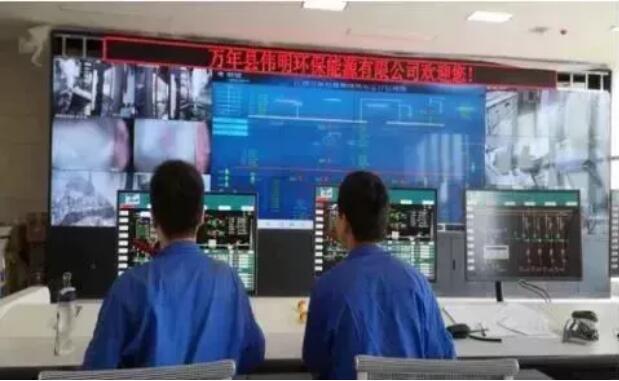

10、2018年10月18日已倒送電。
(三)下一步計劃
1、主廠房內裝修掃尾工作;
2、廠區內環廠道路施工及綠化工程施工;
3、配套飛灰填埋場建設。
3 弋陽生活垃圾焚燒發電項目
(一)項目概況
項目位于弋陽縣南巖鎮寶豐村蛤蟆壟。設計處理規模600噸/日,采取一次規劃、分期實施,一期規模300噸/日。服務范圍為弋陽全域以及鉛山、橫豐靠近項目廠址的部分鄉鎮,項目已于2017年12月底開工建設,計劃在2018年年底建成試運行。
(二)進展情況
垃圾發電聯合廠房:

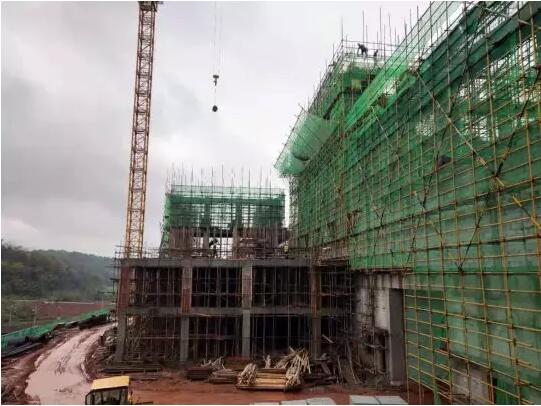

1、鍋爐焚燒間:水冷壁吊裝全部完成;汽包與水冷壁管口對接,蒸發器吊裝完;

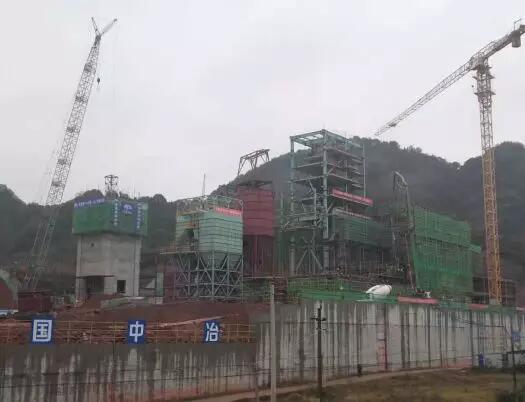

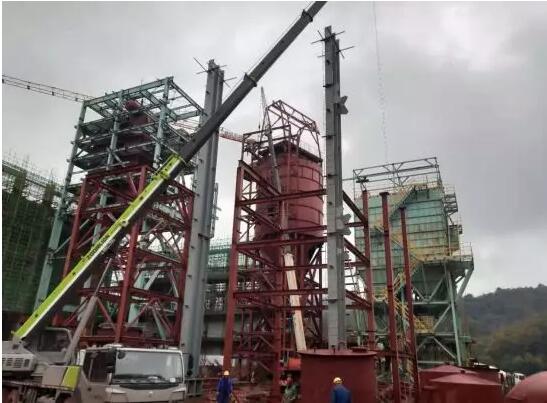

2、煙氣處理:收塵器頂部電動葫蘆吊架組拼吊裝就位;反應塔直筒焊接,頂部電動葫蘆吊架吊裝就位;消石灰平臺鋼構安裝;灰?guī)熘麂摌?gòu)安裝,樓梯鋼架安裝;
3、7米卸料平臺7-12.5米磚墻砌筑完;
4、垃圾池23-26.5米框架墻體鋼筋綁扎,模板制安,23米以下模板拆除;

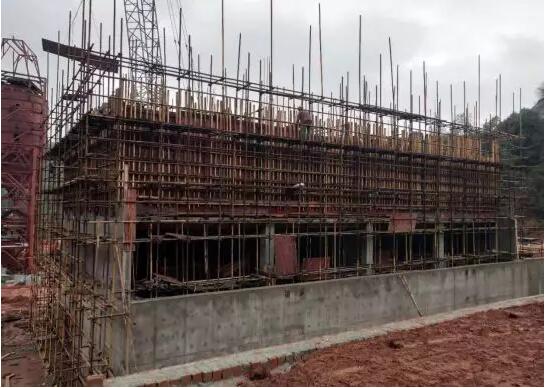

5、汽機房一期13.5米以上混凝土澆筑完,二期4米層混凝土澆筑完;門廳二層混凝土澆筑完;
6、冷卻塔7-10米鋼筋模板制安;原水處池內模拆除,材料清理;

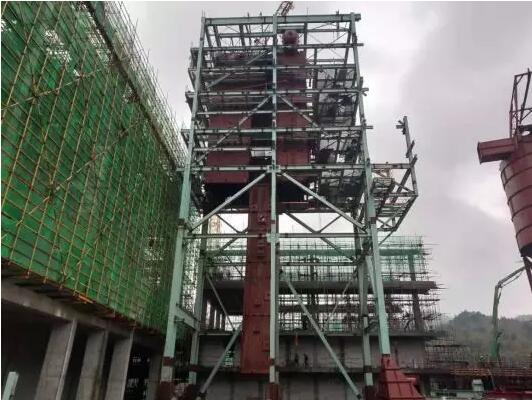

7、主廠房鋼柱吊裝2節;
8、煙囪倒模施工,累計澆筑9模,高16.2米。
綜合樓:

1、內裝修房間、衛生間地磚鋪貼,第二遍膩子完成80%;
總圖工程:

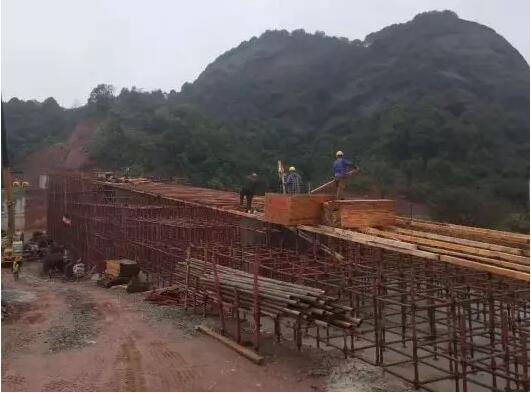

1、垃圾進廠橋2#-5#跨梁底模板制安,鋼筋下料加工;
2、滲濾液處理磚胎膜砌筑,調節池底防水施工完;
3、事故水池內部模板拆除,材料清理,導流墻砌磚。
(三)下一步計劃
垃圾發電聯合廠房:
1、鍋爐焚燒間:汽包與水冷壁管口對接完,蒸發器鋼構安裝,蒸發器吊裝,下灰斗拼裝;
2、煙氣處理:消石灰制備罐體安裝;灰?guī)熘麂摌?gòu)安裝,筒體安裝,樓梯鋼架安裝完;
3、7米卸料平臺7-12.5米磚墻砌筑完;
4、垃圾池23-26.5米框架墻體澆筑完,26.5-30米腳手架搭設,鋼筋綁扎;
5、汽機房一期13.5米以上模板拆除,二期4-8米腳手架搭設,模板制安,鋼筋綁扎;門廳13.5米層腳手架搭設,模板制安,鋼筋綁扎;
6、冷卻塔7-10米混凝土澆筑,10-15米鋼筋模板制安;原水處池內模拆除,材料清理;
7、主廠房鋼柱吊裝10節;
8、煙囪倒模施工,累計澆筑14模,高25.2米。
綜合樓:
內裝修房間、衛生間地磚鋪貼,第二遍膩子完。
總圖工程:
1、垃圾進廠橋2#-4#跨梁底模板制安完,預壓載試驗,鋼筋下料加工;
2、滲濾液處理基礎防水施工完,鋼筋綁扎,調節池底板鋼筋綁扎完,混凝土澆筑;
3、事故水池內部導流墻砌磚完。
4 鄱陽縣生活垃圾焚燒發電項目
(一)項目概況

項目選址位于鄱陽縣北部游城鄉,設計規模為近期500噸/日,遠期達1000噸/日。服務范圍包括鄱陽縣除蘆田鎮、饒埠鎮、昌洲鄉、三廟前鎮、饒豐鎮和樂豐鎮以外的24個鄉鎮(街道)。項目力爭于2018年年底開工建設,2020年6月完成一期工程,2025年6月完成二期工程。
(二)項目進展
1、完成項目進場道路路線的規劃設計;
2、在項目所在地張貼項目建設擬使用林地的公示;
3、已開始對項目所在地進行環境檢測。
(三)存在問題
1、存在“鄰避效應”。
(四)下步計劃
1、繼續組織工作人員上戶做群眾思想工作;
2、繼續對項目所在地進行環境檢測;
3、協調電力部門、取水部門關于電力線路、用水問題。
5 德興市生活垃圾焚燒發電項目
(一)項目概況
項目選址位于德興市香屯生態工業園區硫化工及精深加工產業基地,設計規模為450噸/日。服務范圍為德興市全域,計劃于2018年年底前開工建設,2019年底建成試運營。
(二)進展情況
1、項目選址已確定;

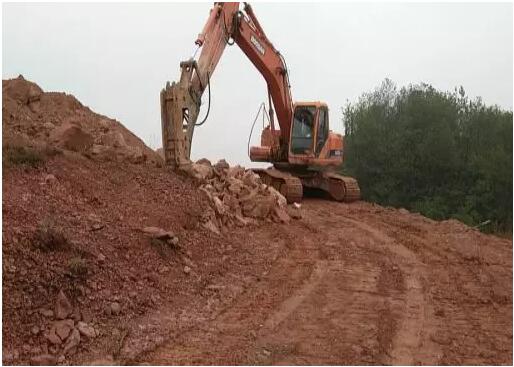

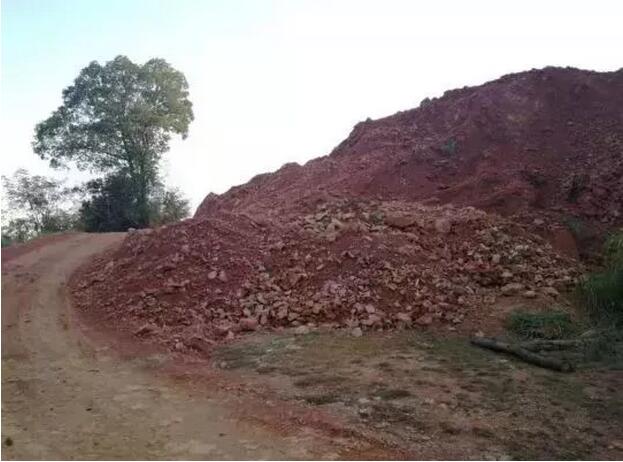

2、征地工作已完成,林地征地工作正在進行中;
3、土地指標置換已啟動;
4、2018年9月6日項目競爭性磋商文件送財政局報備,9月8日啟動項目競爭性磋商掛網公告;
5、2018年9月19日,銅都投資公司開始項目前期場平工作;
6、2018年10月18日,因9月30日實質性響應磋商文件的供應商不足,啟動第二次項目競爭性磋商掛網公告。
7、2018年11月14日,項目二次流標?,F(xiàn)正在進一步推動項目進度。
(三)下一步計劃
待項目確定建設主體后,立即啟動項目建設前期工作,爭取在2020年8月底前完工。
6 余干鄱陽生活垃圾焚燒發電項目
(一)項目概況
項目擬選址位于余干珠湖農場科研中心附近。設計處理能力近期為600噸/日,遠期達到900噸/日。服務范圍包括余干縣全域及鄱陽縣昌洲鄉、三廟前鎮、饒豐鎮和樂豐鎮。
(二)進展情況
1、PPP招商工作:已完成《實施方案》、《物有所值評價報告》及《財政承受能力論證報告》的編制工作,余干縣政府已完成對“一方案兩報告”評審,并出具相關批復,目前因選址暫未最終確定,暫緩3P招標工作;
2、項目前期手續:已完成《規劃選址意見書》、《土地預審意見》的辦理,《穩定風險評估報告》、《可行性研究報告》、《選址論證報告》已完成編制,《可研報告》已完成編制并遞交發改委進行立項,并召開了專家評審會。環境監測單位對大氣、地下水、地表水、垃圾熱值和土壤等檢測工作。
(三)存在問題
1、因擬選址地為土地權屬為珠湖農場,需請示省司法廳同意,暫未協調到位;
2、擬選址地周邊為永久基本農田,與環評規定“永久基本農田區域內不得建設生活垃圾焚燒發電廠”相矛盾,市環保局審批科認為地塊不符合環評要求。
7 婺源縣生活垃圾焚燒發電項目周報
(一)項目概況
項目位于婺源縣工業園原填埋場附近,設計規模為500噸/日,服務范圍為婺源縣全域。計劃2018年年底開工建設,計劃2019年點火運營。
(二)進展情況
1、確定了發電企業;
2、項目選址已確定;
3、土地征用基本完成;
4、繼續推進“三通一平”已啟動;
5、繼續推進林地、土地報批;
6、完成水土保持評估報批工作;
7、完成安評職業病報批工作;
8、完成穩評報批工作;
9、繼續環評相關文件辦理工作;
10、完成項目申請報告文本。
(三)存在問題
由于日處理規模由300噸調為500噸,發改委立項方面規劃項目發電容量需由0.6萬千瓦調為1.2萬千瓦。
(四)下步計劃
1、繼續開展“三通一平”工作;
2、盡快取得林木砍伐許可證,土地調規報批;
3、項目申請報告送審;
4、環評送審。
特此聲明:
1. 本網轉載并注明自其他來源的作品,目的在于傳遞更多信息,并不代表本網贊同其觀點。
2. 請文章來源方確保投稿文章內容及其附屬圖片無版權爭議問題,如發生涉及內容、版權等問題,文章來源方自負相關法律責任。
3. 如涉及作品內容、版權等問題,請在作品發表之日內起一周內與本網聯系,否則視為放棄相關權益。
