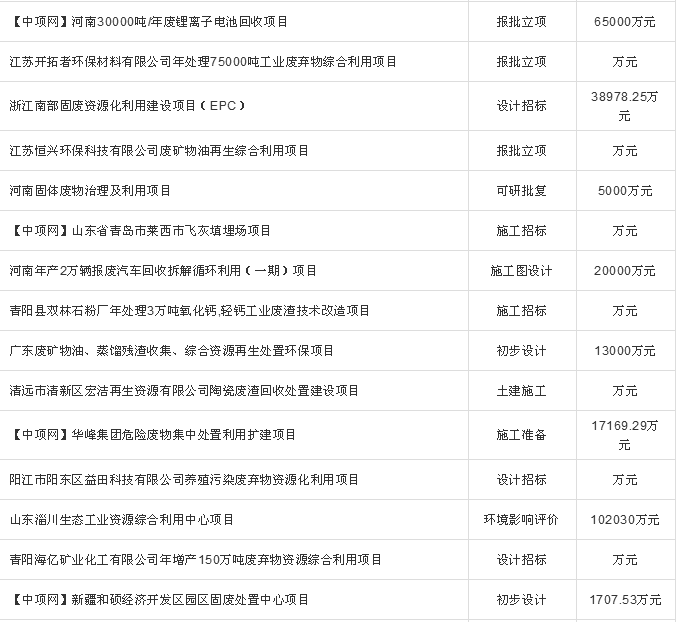

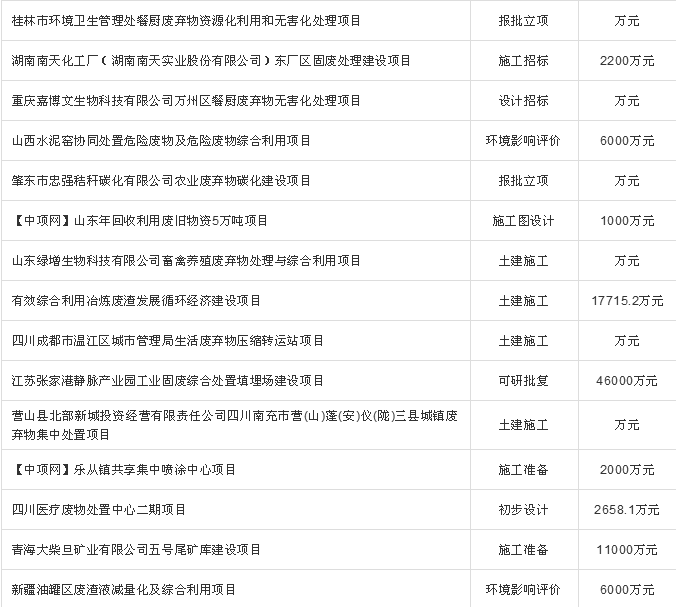

2019年1月份全國擬在建固體廢棄物項目
1光大綠色環保固廢綜合處置(萊陽)有限公司萊陽市固廢綜合處置建設項目
預算總投資額:44200萬元
進展階段:環境影響評價
項目所在地:山東省煙臺市
項目建設詳情:
光大綠色環保固廢綜合處置(萊陽)有限公司萊陽市固廢綜合處置建設項目,
1、項目建設地址:山東省煙臺市萊陽市。
2、項目內容:焚燒車間規模確定為30000t/a(100t/d)。焚燒車間產生的需穩定化/固化處理的飛灰和廢渣量約6814t/a,考慮周邊區域需要固化危廢,穩定化/固化處理規模按20000t/a考慮。
3、項目總投資:44200萬元。
具體進展情況:
1、手續辦理情況:該項目正在辦理環評手續,立項手續尚未辦理。
2、設計完成情況:該項目設計尚未開始,尚未確定具體啟動時間。
3、土建施工情況:該項目主體工程尚未施工,施工單位尚未確定。
4、設備采購情況:該項目設備尚未采購,采購時間及采購主體單位尚不明確。
業主單位:光大綠色環保固廢綜合處置(萊陽)有限公司
聯系人:朱工
手機:15388088132

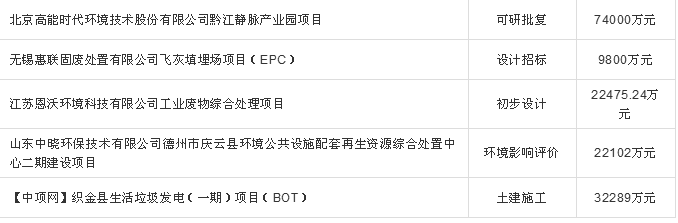

2北京高能時代環境技術股份有限公司黔江靜脈產業園項目
預算總投資額:74000萬元
進展階段:可研批復
項目所在地:重慶市黔江區
項目建設詳情:
北京高能時代環境技術股份有限公司黔江靜脈產業園項目,
1、項目建設地址:重慶市黔江區。
2、項目內容:2萬千瓦生活垃圾發電、鄉鎮垃圾中轉收運系統、工業固體廢物填埋場、污水集中處理廠四個子項目。將采用第三代焚燒技術對工業廢棄物及生活垃圾進行處理,在零排放的基礎上再回收。
3、項目總投資:74000萬元。
具體進展情況:
2018-12-04跟蹤記錄:
1、手續辦理情況:該項目正在辦理可研手續。
2、設計完成情況:該項目設計尚未開始,具體時間尚未確定。
3、土建施工情況:該項目主體工程尚未施工,具體施工時間尚未確定。
4、設備采購情況:該項目設備尚未采購,由BOT單位負責。
5、項目變化情況:該項目階段發生變化,未增加業主方聯系人及聯系方式。
業主單位:北京高能時代環境技術股份有限公司
聯系人:崔工
手機:15313191586
3無錫惠聯固廢處置有限公司飛灰填埋場項目(EPC)
預算總投資額:9800萬元
進展階段:設計招標
項目所在地:江蘇省無錫市
項目建設詳情:
無錫惠聯固廢處置有限公司飛灰填埋場項目(EPC),
1、項目建設地址:江蘇省無錫市。
2、項目內容:總占地面積71239平方米(約合106.8畝)填埋庫區占地面積45488.08平方米(68.23畝)z~x@w,設計總庫容約合40.08萬立方米。
3、項目總投資:9800萬元。
具體進展情況:
2018-12-4跟蹤記錄:
1、手續辦理情況:該項目前期手續已辦理。
2、設計完成情況:該項目設計尚未開始,正進行EPC及監理招標,報名截止時間:2018年12月05日。
3、土建施工情況:該項目主體工程尚未開工,由EPC單位負責。
4、設備采購情況:該項目設備尚未采購,采購時間及采購主體單位尚不明確。
5、項目變化情況:該項目階段發生變化,投資額發生變化,且增加了業主方的聯系人和聯系方式。
業主單位:無錫惠聯固廢處置有限公司
聯系人:南工
手機:15388088322
中項網權威發布1月份固體廢棄物項目
特此聲明:
1. 本網轉載并注明自其他來源的作品,目的在于傳遞更多信息,并不代表本網贊同其觀點。
2. 請文章來源方確保投稿文章內容及其附屬圖片無版權爭議問題,如發生涉及內容、版權等問題,文章來源方自負相關法律責任。
3. 如涉及作品內容、版權等問題,請在作品發表之日內起一周內與本網聯系,否則視為放棄相關權益。
